Tempo di lettura: 9 min
Indice
Che cos'è la WBS?
WBS nella gestione dei progetti: per essere sviluppato e gestito al meglio un progetto, necessita di essere separato in sotto-fasi, chiamate anche task o attività.
Ecco dove entra in gioco la WBS o Work Breakdown Structure
una metodologia che permette di strutturare e definire chiaramente tutti i task di un progetto e rappresentarli graficamente, per condividerle con il team di progetto.
La WBS è uno strumento utilizzato per la gestione di qualunque progetto, e viene a supporto dei project manager, soprattutto nella gestione di progetti complessi.
Con lo strumento della WBS il progetto viene scomposto in Milestone, Fasi, Workpackage e task, per meglio rappresentare tutti i micro-compiti specifici. In questo modo possono essere rappresentati graficamente in ordine gerarchico e poi scomposti con un grado di dettaglio sempre maggiore (approccio top-down).
Il processo di costante scomposizione del progetto innesca un meccanismo di progressiva articolazione in elementi sempre più piccoli, chiamato Work Breakdown Elements o WBE, in cui ogni livello rappresenta porzioni sempre più dettagliate del progetto, fino ad un livello di dettaglio che permette di descrivere i singoli lavori da svolgere da parte di una figura. Questa scomposizione permette di attribuire la responsabilità esecutiva alle singole figure professionali per ogni singolo work-package.
WBS Work Breakdown Structure: il video
Come viene rappresentata graficamente la WBS?
Una qualità essenziale della WBS è proprio la possibilità di rappresentare in modo chiaro e comprensibile i singoli task da sviluppare per ogni persona. La WBS (Work Breakdown Structure) può essere rappresentata in due modi: la forma grafica e la forma descrittiva.
Cosa hanno in comune entrambe le rappresentazioni grafiche? In entrambe non vi è un numero fisso di livelli, la WBS permette la scomposizione dei task in base alla complessità del progetto e termina nel momento in cui:
- Riesce a descrivere univocamente il singolo lavoro da svolgere;
- Permette di attribuire la responsabilità esecutiva dei singoli task.
WBS: forma grafica

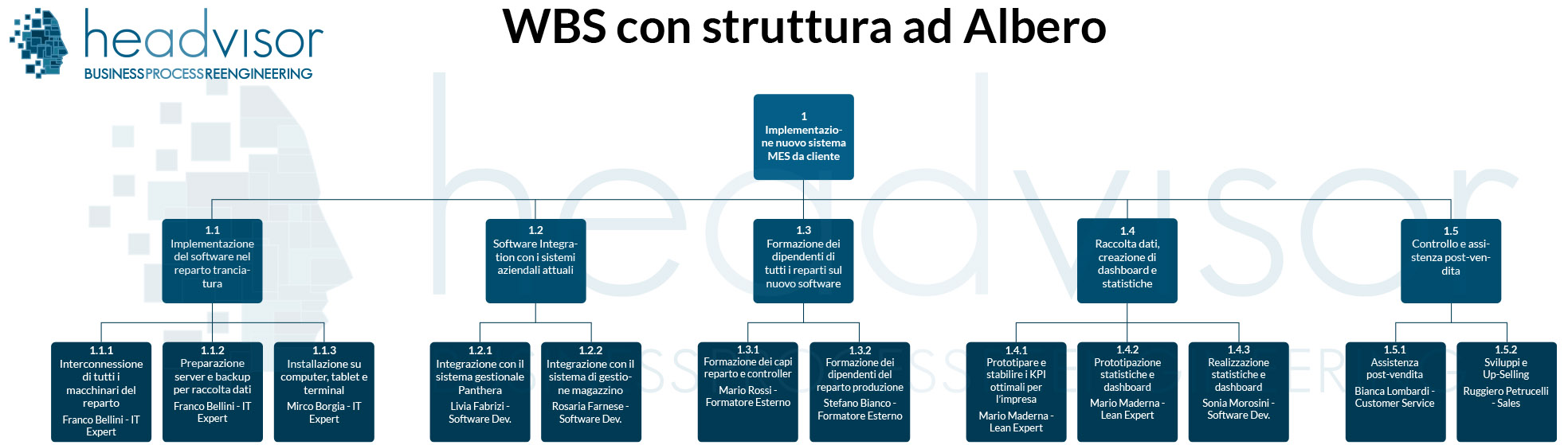

La forma grafica della WBS (Work Breakdown Structure), chiamata anche struttura ad albero, permette di rappresentare tutte le attività in modo chiaro e facilmente comprensibile.
Ogni riquadro rappresenta una attività e ogni riga è un livello di approfondimento. Se la destrutturazione delle voci di progetto è già applicabile e con responsabilità definite, nei task più dettagliate (ovvero all'ultimo livello di dettaglio) sarà indicata anche la singola persona che deve svolgere il compito, al contrario nelle attività più alte nell'albero è inserito il referente o team di lavoro.
Questa struttura permette di rappresentare chiaramente tutti i task e tutte le responsabilità, per illustrare un processo produttivo, un flusso di lavoro o un progetto così che sia visibile a colpo d'occhio.

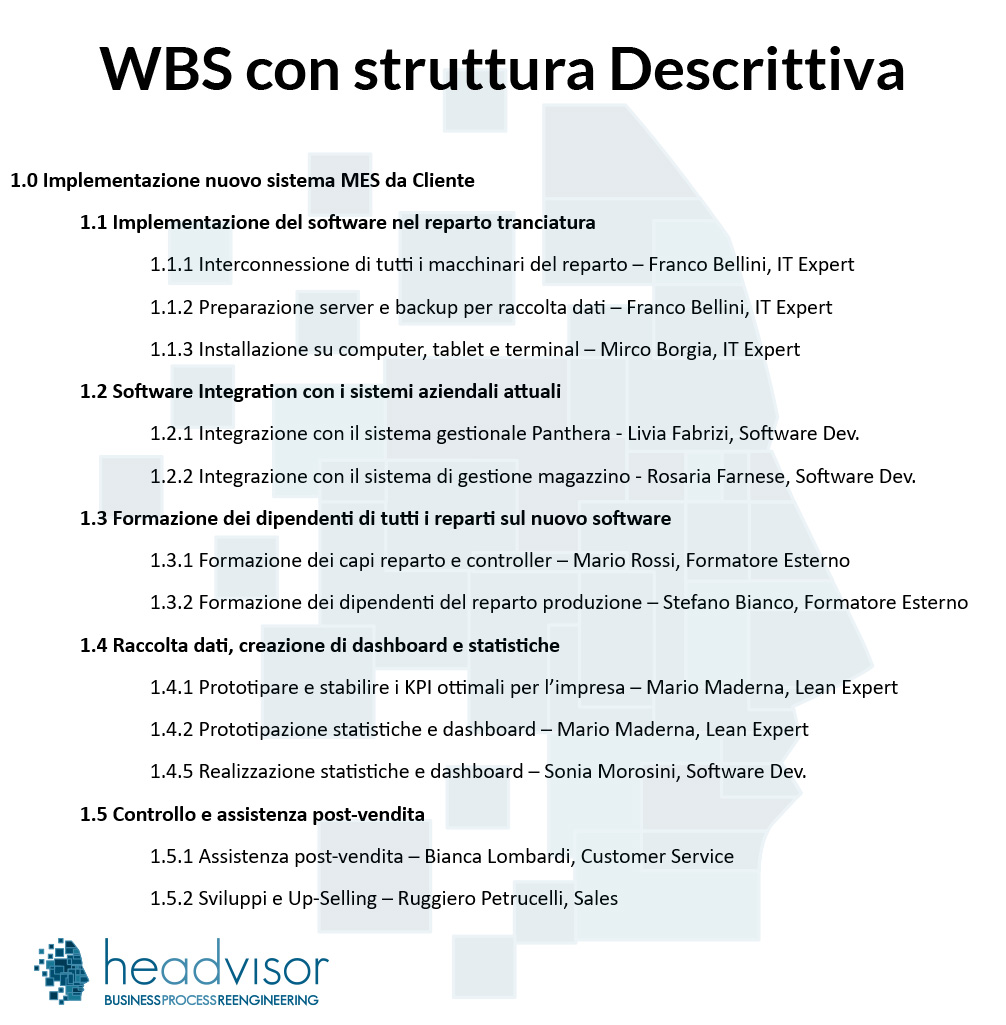

WBS: forma descrittiva
In forma descrittiva è molto simile agli indici dei libri e può essere realizzata facilmente con un documento di testo, è quindi perfetta per condividere velocemente, ad esempio per email, un progetto e le relative attribuzioni.

WBS: i Work Package
Ogni elemento nella WBS è chiamato Work Breakdown Element e al livello più basso della WBS si identificano i Work Package o Pacchetti di Lavoro.
In ogni Work Package vengono indicate tutte le istruzioni da svolgere per il raggiungimento dell'obbiettivo del task. Ogni pacchetto di lavoro deve avere determinate caratteristiche per essere facilmente fruibile da parte della persona incaricata:
- l'attività da svolgere deve essere univoca e descritta in modo chiaro e conciso
- il work package deve essere differenziato da tutti gli altri pacchetti di lavoro
- il work package deve essere attribuito ad un solo responsabile
Cosa deve essere contenuto nel Work package? Ovviamente come abbiamo visto deve essere contenuta la descrizione dell'attività, tutti gli input necessari per raggiungere gli obiettivi, la descrizione dei risultati attesi e le risorse necessarie per raggiungere i risultati, le date di inizio e fine lavori.
I work packages possono essere utilizzati per raggiungere l'obiettivo del progetto o per raggiungere dei macrotraguardi denominati anche "milestone", ovvero risultati intermedi che sono individuati in un progetto per monitorarne l'andamento. L'insiemei di milestone unito al dettaglio delle attività o work-package viene spesso rappresentato tramite un diagramma di Gantt.
Che cos'è un progetto? Come utilizzare la WBS per un progetto
La definizione di progetto più comune nell'ambito del Project Management è:
“Un progetto è un tentativo (o sforzo) temporaneo intrapreso per creare un prodotto, servizio o risultato unico”.
Progetti e Project Management: la WBS per la gestione dei progetti
Negli ultimi decenni la disciplina del Project Management è diventata di fondamentale importanza nell'ambito aziendale.
Lo sviluppo di progetti unita a una gestione efficiente di questi, permette di sviluppare, sostenere e mantenere all'avanguardia il proprio modello di business.
Portare avanti progetti sia interni che esterni alla realtà aziendale è quindi una prerogativa fondamentale per creare valore e benefici nell'organizzazione, creando e mantenendo così un vantaggio competitivo nel proprio settore di mercato.
Alcuni strumenti del Project Management hanno rivoluzionato il modo di affrontare e gestire una grossa mole di lavoro di un progetto in maniera diretta e molto intuitiva. Uno di questi strumenti è proprio la destrutturazione del progetto (Work Breakdown Structure).
Creazione della WBS (Work Breakdown Structure)
Lo scopo della di una WBS (Work Breakdown Structure) è fornire una struttura che rappresenti il lavoro necessario per completare il progetto. Inoltre permette di evidenziare l'eventuale presenza di fasi inefficienti o addirittura deleterie che possono essere quindi eliminate.
Ma come creare e strutturare una WBS per un progetto? Prima di tutto è necessario conoscere gli obiettivi da perseguire in fase preliminare: nel caso del project management questi obiettivi si trovano nel Project Charter.
Il livello di scomposizione dei task dipende dal progetto e deve essere tale da riuscire a creare work packages definiti, evitando duplicazioni nell'assegnazione dei compiti.
La scomposizione di un progetto per la WBS
È possibile scomporre il progetto per la WBS (Work Breakdown Structure) in base a cinque logiche differenti, ognuna applicabile in base alla tipologia di progetto e al team di lavoro:
- Per fasi: la scomposizione di un progetto con la WBS in base alle sue fasi è il sistema più semplice e più diffuso e si basa sulla disaggregazione in base alle varie fasi che portano alla realizzazione di un obiettivo (es. progettazione, approvvigionamento, produzione…);
- Per processi: la scomposizione avviene in base ai processi che portano al raggiungimento degli obiettivi (es. realizzazione delle fondamenta, dei muri, del tetto);
- Per localizzazione: la scomposizione avviene in base al luogo in cui l'attività deve essere svolta, ad esempio nel caso debba essere svolta in diverse sedi dell'impresa (es. sede di Milano, sede di Brescia, sede di Torino);
- Per tempistiche: nel caso di attività che abbiano dei vincoli temporali (es. devono essere svolti compiti in un periodo stagionale) o devono essere svolte consecutivamente è possibile scomporre i task in base alle tempistiche;
- Per team di lavoro: se il progetto è inter-reparto o inter-team le attività possono essere scomposte prima per team di lavoro e poi per task assegnato a singola figura professionale (es. vendita, sviluppo software e post-vendita).
Cosa deve essere incluso nella WBS e come

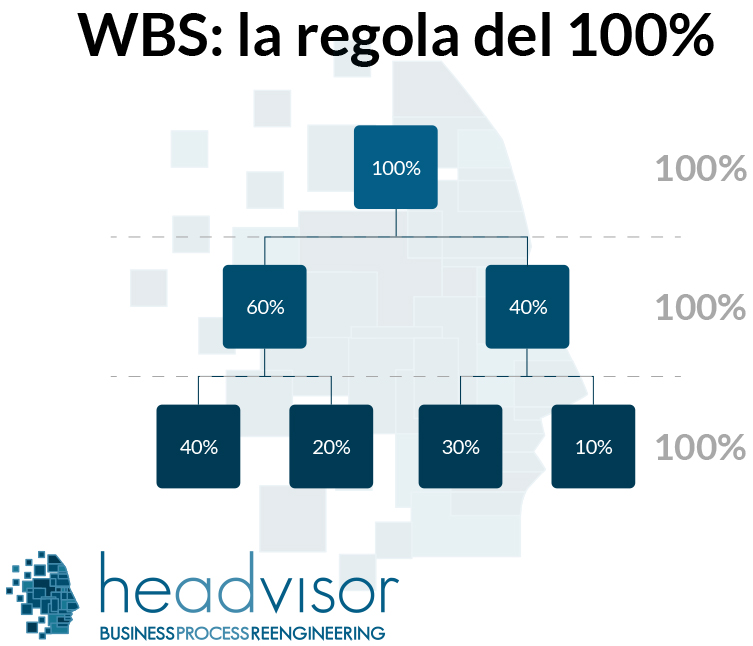

È ovviamente fondamentale sottolineare che la WBS, ad ogni livello, deve essere completa al 100%. Questo significa che ogni livello deve contenere tutte le attività necessarie a raggiungere l'obiettivo.
Ogni singolo livello gerarchico deve dare, sommato, il 100% del lavoro necessario per completare il progetto illustrato. Ecco un esempio illustrato con la forma descrittiva della regola del 100%:

WBS e Project Management

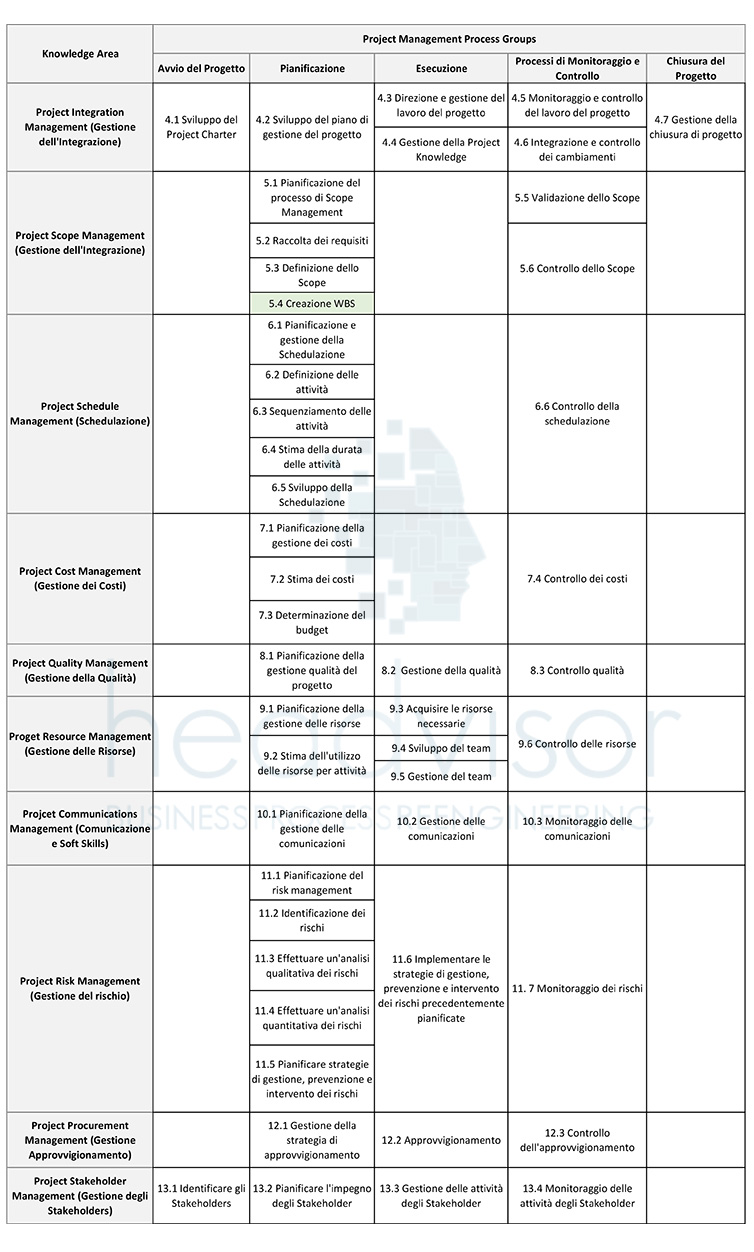

Secondo la logica del Project Management, i processi che possono essere svolti durante l'esecuzione del progetto (non tutti devono essere svolti necessariamente), vengono suddivisi all'interno di 5 Process Group, a loro volta intrecciate da 10 specifiche knowledge areas.
Dall'intersezione tra Process Group e relative Knowledge Area otteniamo perciò le varie fasi che possono essere eseguite in un progetto, come mostrato dall'immagine.
Tabella WBS: Project Scope
Come evidenziato dalla tabella, la creazione della WBS (Work Breakdown Structure) si trova nel project scope management e nella fase di pianificazione (Planning).

Project scope management
Il Project Scope Management (gestione dell'ambito del progetto), permette di verificare che tutto il lavoro necessario per il completamento del progetto sia incluso nella pianificazione.
Inoltre valuta la presenza di attività superflue, che non creerebbero perciò valore aggiunto al prodotto o servizio finale offerto al cliente, portando solo a perdite di tempo e di risorse.
Le fasi all'interno di questa sezione sono:
- pianificare l'ambito di progetto (Plan scope management)
- raccogliere le richieste degli stakeholder (collect requirements)
- creazione della work breakdown structure (create WBS)
- validazione dell'ambito (validate scope)
- controllo (control scope)
WBS e Project life Cycles
La gestione dell'ambito di progetto (scope management), e di conseguenza quella relativa alla creazione e all'uso della WBS (Work Breakdown Structure), è fortemente influenzata dalla scelta del ciclo di vita di progetto (project life cycle).
Nel caso di progetti gestiti secondo modelli predittivi (predictive life cycles), le deliverables da consegnare vengono identificate all'inizio del progetto e ogni cambiamento riguardo all'ambito del progetto, o ad altre aree, viene gestito progressivamente.
I progetti gestiti secondo modelli adattivi (adaptive life cycles), come il modello agile, devono spesso far fronte a parecchi cambiamenti durante il ciclo del progetto e richiedono la partecipazione degli stakeholder nel gestire tali cambiamenti.
Per questo motivo ogni deliverable è eseguita secondo un processo iterativo che permette di verificare, e in caso correggere, il lavoro effettuato fino a quel momento.
Questo processo potrà essere eseguito più volte fino a quando non si otterrà il risultato desiderato.
Il project scope verrà deciso e approvato all'inizio di ogni processo iterativo, e ciò verrà fatto sia per la creazione della WBS (Work Breakdown Structure) che per la raccolta delle richieste degli stakeholder.
In un progetto caratterizzato da un ciclo di vita predittivo invece, tutte le fasi verranno svolte una sola volta all'inizio del progetto e verranno aggiornate in caso di cambiamenti.
I vantaggi di utilizzare la WBS nel Project Management
Un'organizzazione efficiente ed ordinata dei propri progetti permette di ottenere innumerevoli vantaggi per l'organizzazione, i team di progetto e i singoli individui.
Alcuni di questi vantaggi sono:
- allineamento degli obiettivi del progetto con quelli del core business aziendale
- migliore gestione delle tempistiche di progetto e le risorse a disposizione (sia materiali che umane), riducendo di conseguenza i costi di gestione.
- tempi di risposta rapidi a cambiamenti interni ed esterni all'organizzazione con la possibilità di modificare le attività di progetto
- maggior livello di competitività sul mercato
- maggior controllo dei KPI (Key Performance Indicator) aziendali e di progetto
Il Project Scope Management (gestione dell'ambito del progetto), permette di verificare che tutto il lavoro necessario per il completamento del progetto sia incluso nella pianificazione.
Clicca sui seguenti argomenti per approfondire le 10 Knowledge Areas del Project Management
Approfondimenti
Leggi i nostri Tutorial per scoprire gli strumenti per gestire efficacemente i tuoi progetti;
- Analisi SWOT, analisi PEST o analisi PESTEL, le analisi di strategie aziendali.
- La Current State Map.
- Il diagramma di Ishikawa o diagramma causa effetto.
- Kanban per organizzare team di lavoro.
- Il ciclo DMAIC.
- Il ciclo PDCA.
Chiedici una consulenza gratuita
I nostri esperti sono a tua disposizione!
Gli operatori circolano nei reparti della tua azienda con fogli di carta? La pianificazione della produzione è manuale o effettuata con Excel?
Sai esattamente quanto è il tuo livello di produzione? Quanto scarto produci? Quante rilavorazioni per inefficienze? Quante materie prime impieghi?
Tramite un processo di efficientamento è possibile implementare soluzioni tengibili, per ottimizzare al meglio ogni processo e migliorare il livello di efficienza.
Tutto il nostro team è a tua disposizione, per qualunque esigenza.
Leggi i Tutorials più recenti
Strumenti per efficientare le imprese
Metodo Hoshin Kanri per la pianificazione strategica
Hoshin Kanri è un metodo di gestione strategica della lean production che permette di allineare gli obiettivi strategici di un'azienda con le sue operazioni quotidiane... [Continua a Leggere]
ESRS: gli standard europei per il reporting sulla sostenibilità
ESRS: gli standard che definiscono le linee guida per la rendicontazione sostenibile delle aziende in Europa. Scopri cosa sono in questo articolo... [Continua a Leggere]
CSDDD o CS3D: cosa è e cosa prevede la nuova direttiva europea
CSDDD o CS3D perché è nata questa normativa europea? a chi è rivolta? entro quando entrerà in vigore?... [Continua a Leggere]
Sostenibilità aziendale: come migliorare le performance sostenibili
La sostenibilità aziendale è un concetto fondamentale per le aziende moderne. Come implementare soluzioni sostenibili per il prossimo futuro?... [Continua a Leggere]
Balanced scorecard: la guida completa
Balanced Scorecard BSC è la scheda di valutazione bilanciata per la gestione strategica e la misurazione dei risultati aziendali nelle diverse aree.... [Continua a Leggere]
Analisi PEST e analisi PESTEL
Analisi PESTEL (anche conosciuta come PEST o PESTLE) permette di evidenziare tutti i fattori esterni che possano condizionare lo sviluppo di una azienda o business... [Continua a Leggere]
La Carbon Footprint aziendale: 9 tecniche e metodi per la stima degli impatti di emissioni in atmosfera
Carbon Footprint aziendale: tecniche e metodi per la stima degli impatti di emissioni in atmosfera e rendicontazione nel bilancio di sostenibilità... [Continua a Leggere]
Margine di Contribuzione: Cos’è, Calcolo ed Esempi
Il margine di contribuzione è un indice fondamentale per valutare la redditività dei prodotti creati dall'azienda. Leggi questo articolo per saperne di più... [Continua a Leggere]
Just in Time: efficienza in produzione e logistica
Il just in time è una strategia di gestione che permette di ridurre gli sprechi e rendere più efficiente e coordinato il reparto produzione.... [Continua a Leggere]
WBS (Work Breakdown Structure): cos'è e come utilizzarla
La WBS è lo strumento di ripartizione del lavoro per suddividerlo in compiti più piccoli e renderlo più gestibile, controllabile e accessibile.... [Continua a Leggere]
Break Even Point (BEP) - come calcolare il punto di pareggio
Il Break Even Point è una formula per calcolare il punto di pareggio. Il valore in cui i profitti e i costi di un’attività aziendale sono in equilibrio.... [Continua a Leggere]
Il Metodo Lean Six Sigma
Il metodo Lean Six Sigma, perché è così prezioso per le aziende produttive? e quali sono i suoi punti di forza per adottarlo in azienda?... [Continua a Leggere]
Sistemi di Efficientamento organizzativo
Gli strumenti per efficientare la tua impresa
L'analisi e la mappatura dei processi di un'organizzazione, consentono di riorganizzare le attività, razionalizzare l'uso delle risorse, incrementare l’efficacia, l’efficienza ela produttività della struttura stessa.
I nostri servizi a supporto di imprese:
- Mappatura dei processi interni, gestionali e organizzativi
- Analisi e ottimizzazione delle prestazioni dei processi individuati
- Analisi e riduzione dei costi di gestione
- Ridefinizione dei processi con l'obiettivo di migliorare l'efficienza dell'organizzazione e delle sue prestazioni
- Progettazione di Innovazione tecnologica e digitalizzazione dei processi
- Progettazione di economia circolare
